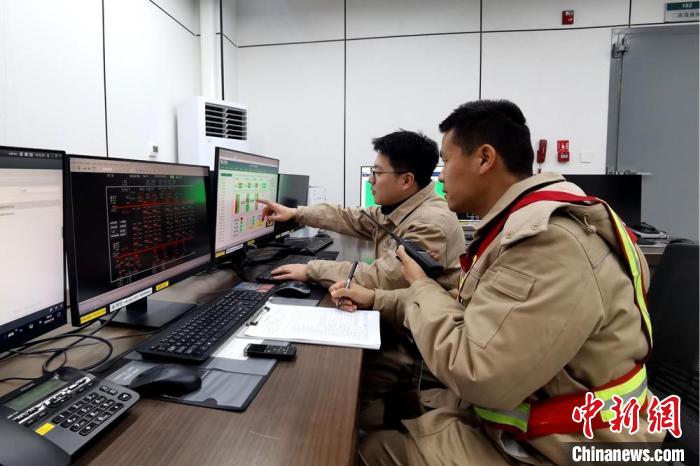

  中新网成都3月22日电 (刘忠俊 张月)3月22日,连接四川凉山普提500千伏变电站和自贡洪沟500千伏变电站的500千伏普洪二线、普洪三线一次性带电成功,标志着攀西电网优化工程第五阶段第一步顺利完成,工程建设迎来重大进展。

  攀西电网优化工程是国家电网公司“十四五”电网规划重点工程,工程能有效优化改善四川电网结构,促进攀西地区清洁能源消纳。工程共分为五个阶段,前四个阶段已实施完成。第五阶段作为收官之战,涉及7座变电站改造、8回500千伏线路调整及多专业协同作业,是整个工程实施难度最大的阶段。

  输电线路就像是电网的“神经”,攀西电网优化工程相当于对攀西500千伏电网实施一场不打麻药的精准“神经外科手术”。“第五阶段共有四步,第一步就是把500千伏普洪二线、普洪三线两条‘神经’搭接完成,其间不能影响电网正常运行。”攀西电网优化工程项目经理徐乾杰称,后续三步500千伏金普线间隔调整、建月线改接以及普天线千伏开关站等工程建设任务,预计6月底前完成。

  随着攀西电网优化工程的有序推进,四川电网可用于调整配合施工的时间和空间都愈发紧张。国网四川电力充分利用年度检修计划,科学评估电网承载能力,全局调度电网可用资源,保障工程推进具备持续作业时间窗口。

  攀西地区气候多变、环境复杂,且作业点位多在高海拔山区。工程建设过程中,项目团队创新采用无人机巡检与智能监控系统,动态管理作业安全。同时在精细化施工和现场设备运维保障方面加大人力和物资投入,历时30天完成线千伏变电站任务。

  当前,攀西电网优化工程第五阶段后续三步物资准备、方案推演与人员部署等工作已提前完成,国网四川电力将以扎实有效举措确保工程建设完成。(完)
